Home Local

26 destrozos a la infraestructura en la Línea 4 por falta de plan estatal

agosto 3, 2026
en Local
26 Destrozos a La Infraestructura | La Silla Regia
Share on FacebookShare on Twitter
  • Reportan 26 destrozos a la infraestructura por falta de proyecto ejecutivo en NL
    • Afectaciones de la Línea 4 del Metro en Avenida Constitución
  • Perforación del drenaje pluvial subterráneo por pilotes de la obra
    • Costos, retrasos e incrementos presupuestales del monorriel
      • Esquemas de contratación a precio alzado y sus consecuencias económicas
  • Samuel García, los 26 destrozos a la infraestructura y los objetivos superficiales

Un recuento oficial sobre los trabajos en la zona metropolitana expuso al menos 26 destrozos a la infraestructura vial, pluvial y peatonal. Las afectaciones ocurren dentro de un tramo de 5.5 kilómetros sobre la Avenida Constitución por la Línea 4 del Metro de Nuevo León. Esta situación refleja graves fallas de origen por la falta de proyecto ejecutivo del gobierno de Samuel.

Reportan 26 destrozos a la infraestructura por falta de proyecto ejecutivo en NL

La costumbre de entregar contratos estatales sin evaluaciones técnicas completas ya muestra consecuencias caras para los ciudadanos. Un claro ejemplo ocurrió con el paso peatonal denominado Puente Nuevo. En esta estructura aparecieron deformaciones visibles porque los tubos no anclaron bien y sufrieron reparaciones improvisadas.

Especialistas en la materia afirman que otorgar contratos bajo estas condiciones genera un modelo riesgoso e ineficiente. La falta de estudios iniciales de mecánica de suelos provoca fallas graves durante el proceso constructivo.

Al final, los constructores terminan ajustando las estructuras sobre la marcha con un alto costo público.

Expertos en ingeniería solicitan auditorías externas inmediatas para evaluar cada tramo edificado. Sin revisiones independientes, la seguridad de miles de automovilistas y peatones continuará en riesgo constante.

Afectaciones de la Línea 4 del Metro en Avenida Constitución

El tramo comprendido en la Avenida Constitución evidencia el desorden generado por las construcciones del sistema de transporte. La falta de planeación ocasionó daños a la infraestructura del Puente Nuevo y afectó la vialidad cotidiana. Los automovilistas sufren un caos recurrente debido a los imprevistos técnicos surgidos durante los trabajos.

El recuento de afectaciones en esta zona incluye colapsos en pasos peatonales e impactos negativos en el Parque Lineal. Diversos especialistas señalan que estos problemas eran totalmente evitables con un plan de trabajo riguroso. Sin embargo, la prisa por avanzar sin bases firmes multiplicó los inconvenientes urbanos.

Los ciudadanos que transitan por el sector enfrentan cierres e incertidumbre por el deterioro de la superficie vial. El deterioro progresivo de los espacios públicos cercanos a la vía demuestra los efectos de la improvisación. La comunidad exige soluciones definitivas antes de que la infraestructura colapse por completo.

Perforación del drenaje pluvial subterráneo por pilotes de la obra

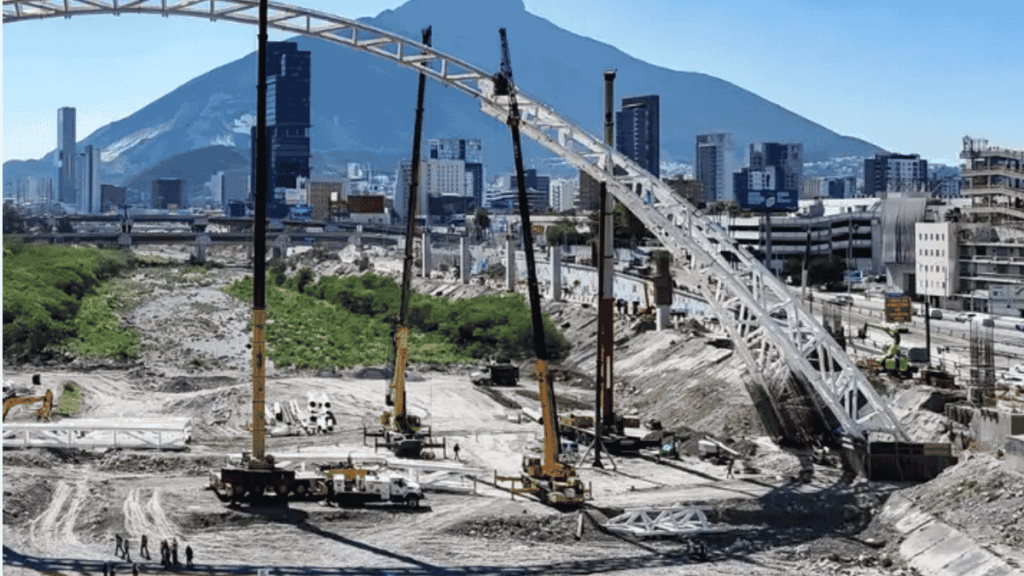

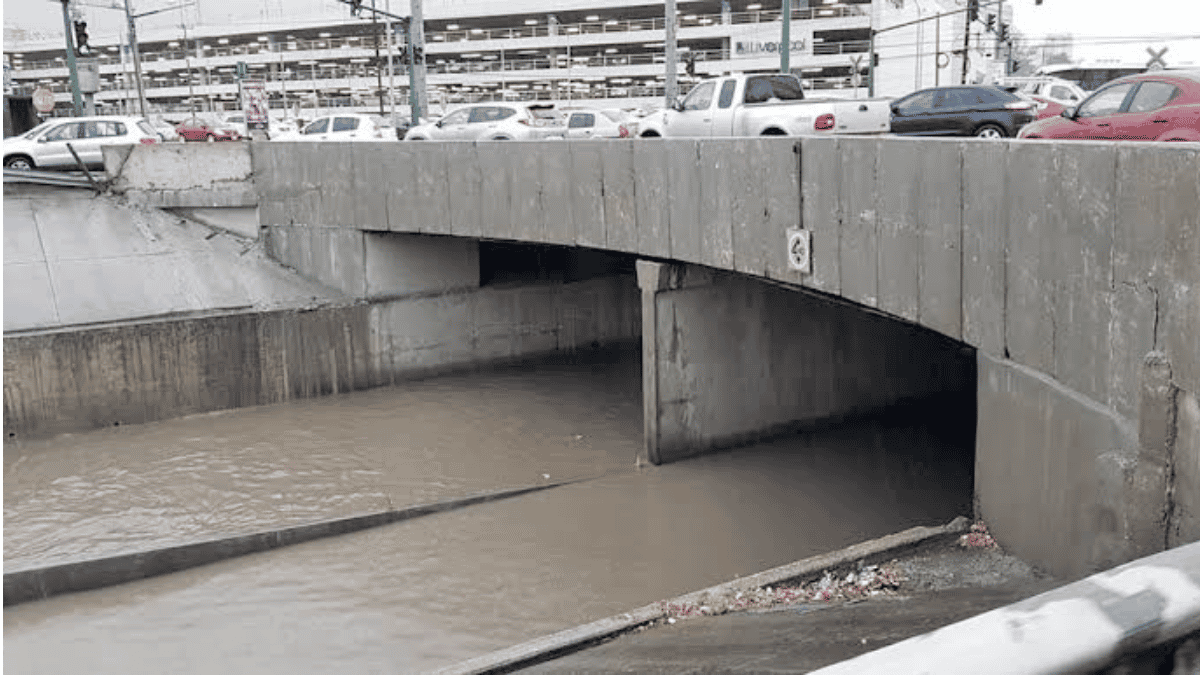

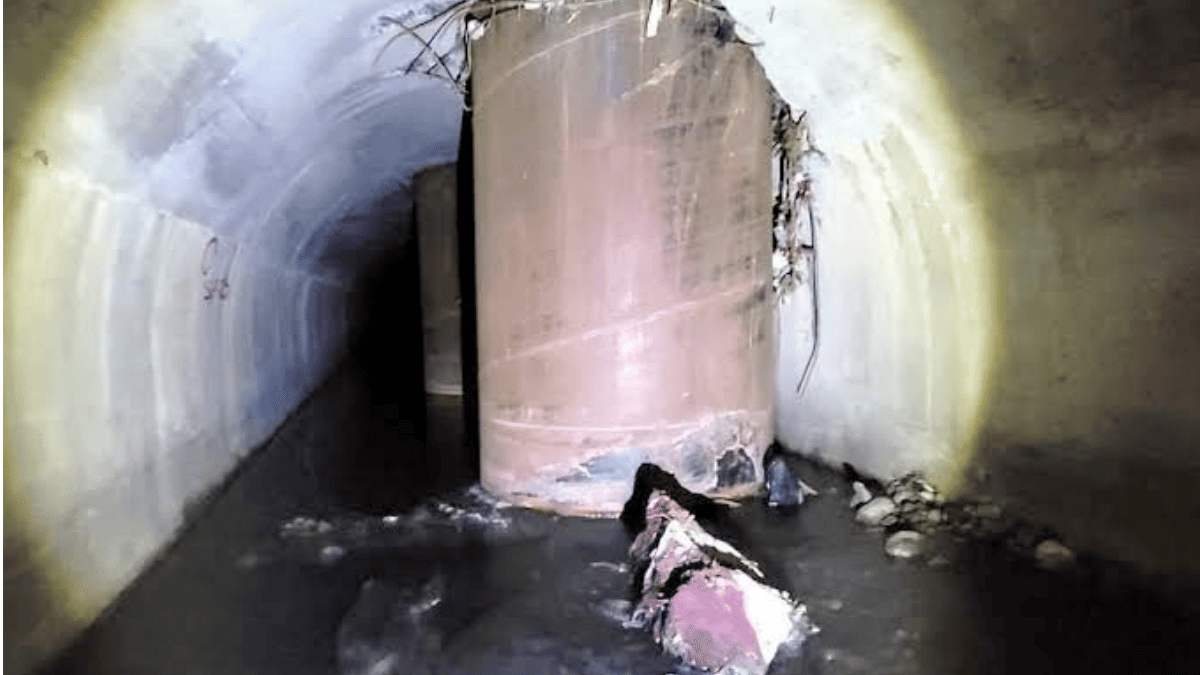

Uno de los daños más severos ocurrió cuando siete pilotes del viaducto perforaron directamente el sistema de drenaje pluvial subterráneo. Las estructuras diseñadas para sostener las columnas de la Línea 4 atravesaron los ductos de agua. Esta invasión física ya comenzó a provocar inundaciones atípicas en las avenidas principales de la ciudad.

Falta De Proyecto Ejecutivo Provoca Daños a La Infraestructura Del Puente Nuevo | La Silla Regia
26 Destrozos a La Infraestructura Por La Línea 4 Del Metro De Nuevo León | La Silla Regia

A pesar de que las autoridades estatales prometieron reparar el sistema pluvial afectado, los trabajos de remediación no han comenzado. La infraestructura pluvial en las obras de Samuel permanece expuesta a mayores deterioros con cada lluvia de temporada. Esta inacción incrementa el peligro de acumulaciones severas de agua en la red vial.

El recuento de daños registra también la obstrucción directa de 11 bocatormentas y afectaciones estructurales en tres desagües adicionales. Además, se contabilizaron tres fallas graves en el Puente Cuauhtémoc causadas por las excavaciones descontroladas. La falta de mapas subterráneos precisos detonó esta serie de destrozos en la ciudad.

Costos por 26 destrozos a la infraestructura e incrementos presupuestales del metro

El proyecto que abarca las líneas del monorriel sufrió un incremento financiero desmedido desde su planteamiento inicial. La obra calculada originalmente en 30 mil millones de pesos ahora supera los 40 mil millones. Esta variación constante de números afecta la transparencia en el uso del dinero público.

Los calendarios de entrega tampoco se han cumplido según las promesas hechas a la ciudadanía por el gobierno. La conclusión de los trabajos estaba prevista para el final de la administración, pero ahora se estima hasta 2028. Este desfase de un año demuestra la falta de control en la ejecución general.

Las autoridades estatales han evitado oficializar las nuevas cifras de presupuesto y los plazos definitivos de entrega. Este hermetismo genera incertidumbre en la comunidad y entre los analistas financieros del estado. Mientras tanto, los montos requeridos para terminar la construcción continúan elevándose sin un límite claro.

Esquemas de contratación a precio alzado y sus consecuencias económicas

La decisión de adjudicar obras mediante contratos a precio alzado encareció de forma desproporcionada los costos finales. Al no contar con planos ejecutivos acabados, los contratistas fijan montos elevados para cubrir cualquier imprevisto durante la edificación.

Esta modalidad contractual traslada los riesgos financieros y las pérdidas directamente al erario de Nuevo León. Cada error de cálculo o ajuste estructural se traduce en desembolsos multimillonarios que pagan los contribuyentes. El dinero destinado a otros servicios termina absorbiéndose por la improvisación constructiva.

Analistas independientes coinciden en que estos esquemas solo benefician a las empresas constructoras involucradas. La falta de claridad en las propuestas iniciales impide exigir penalizaciones efectivas por los retrasos o los desperfectos generados. Así, el gasto público se mantiene a la deriva sin garantías reales.

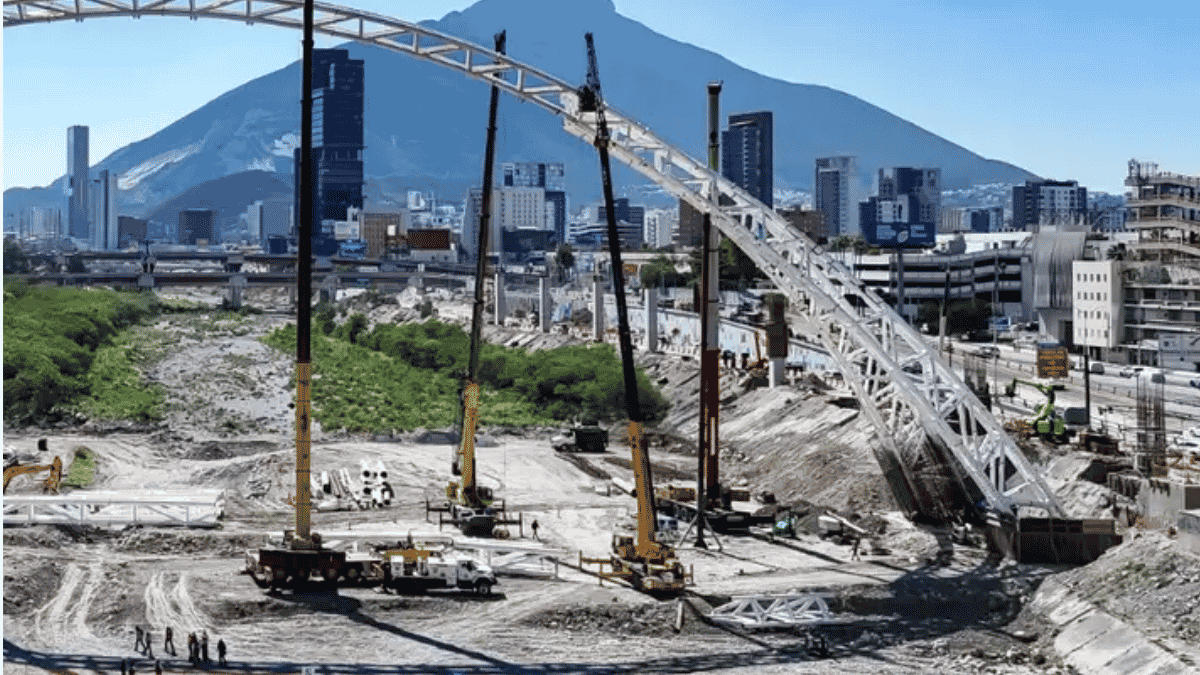

Infraestructura Pluvial En Las Obras De Samuel | La Silla Regia

Samuel García, los 26 destrozos a la infraestructura y los objetivos superficiales

La ejecución de megaproyectos sin bases técnicas firmes deja en evidencia la prisa por mostrar avances puramente estéticos. Las fallas recurrentes en el viaducto y en las avenidas revelan que la prioridad fue la imagen rápida. La prisa política terminó desplazando la calidad y la durabilidad de las construcciones estatales.

Los especialistas advierten que entregar megaproyectos incompletos o mal diseñados generará gastos de mantenimiento astronómicos en el futuro. Cada reparación no planificada sobre el drenaje o los puentes costará millones adicionales a los ciudadanos. Las obras de relumbrón terminan convertidas en deudas permanentes para la entidad.

Es urgente someter cada tramo a peritajes técnicos rigurosos e independientes antes de permitir el uso público general. Aceptar infraestructura con 26 destrozos a la infraestructura sienta un precedente peligroso para la seguridad vial. La sociedad neoleonesa requiere proyectos seguros, transparentes y sustentados en estudios profesionales reales.
